3. Grupos de proceso en la administración de proyectos: Caso de estudio
|

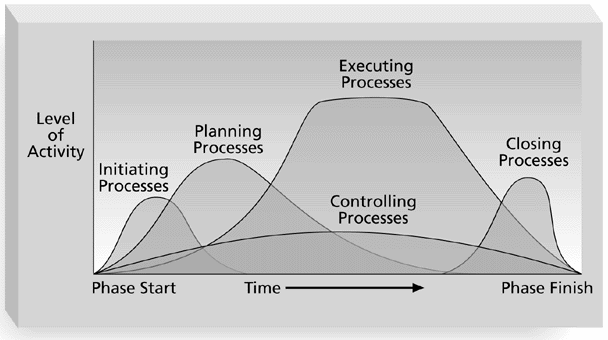

Overlapping entre los procesos de grupo de la Admón de Proyectos
Relaciones entre los procesos de grupo y las áreas de conocimiento
Este caso provee ejemplos de los conceptos involucrados en la iniciación, planeación, ejecución, control y cierre de un proyecto de TI
El estudio brinda un panorama de la administración de un proyecto. Secciones posteriores brindan información detallada de cada área de conocimiento
Iniciar un proyecto incluye reconocer y empezar un proyecto nuevo o una nueva fase de un proyecto
Algunas organizaciones utilizan una fase de pre-iniciación, mientras otras incluyen elementos como desarrollar un caso de negocio como parte de la iniciación
El objetivo principal es formalmente seleccionar y empezar proyectos
Los entregables clave son:
Asignar el project manager
Identificar a los stakeholders

Completar un caso de negocio

Completar un project charter (estatutos del proyecto) y obtener las firmas correspondientes
JWD’s Project Charter
El propósito principal de la planeación de proyecto es "guiar la ejecución"

Toda área de conocimiento incluye planeación de información

Los entregables clave son:

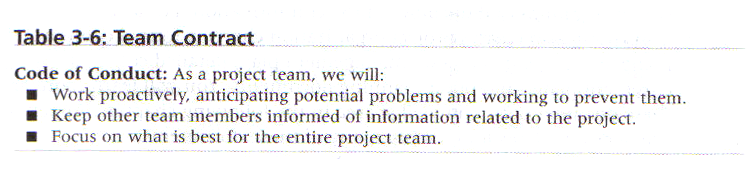

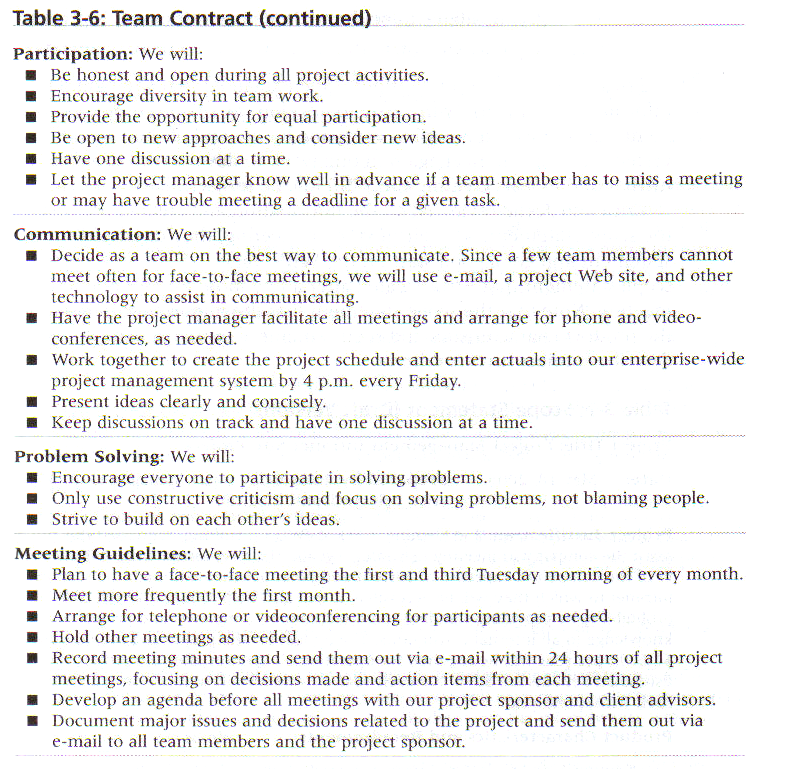

Un contrato de equipo

Una declaración del alcance

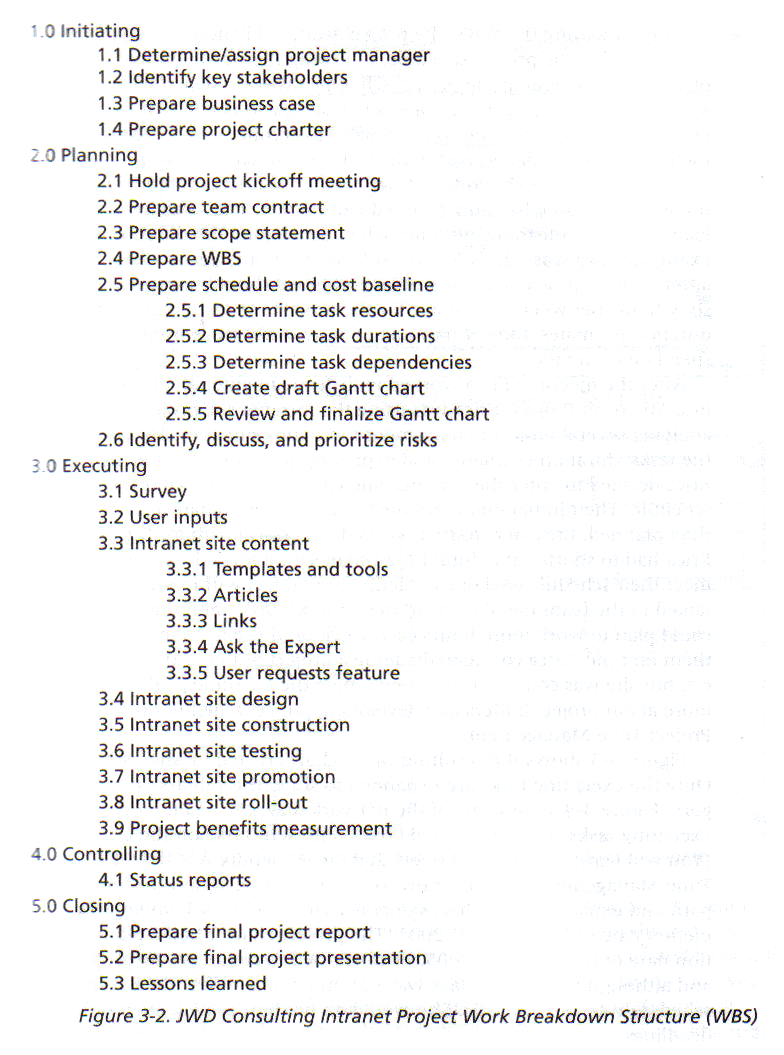

Un work breakdown structure (WBS)

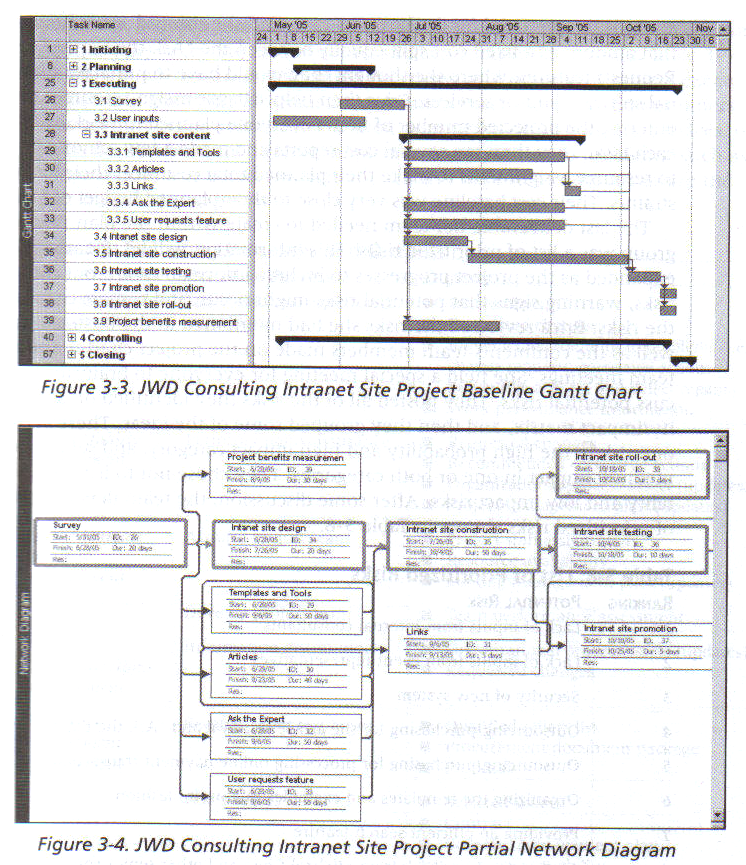

Un calendario del proyecto, en la forma de un diagrama de Gantt con todas las dependencias y recursos registrados
Work Breakdown Structure |

JWD’s Project Gantt and Network Charts

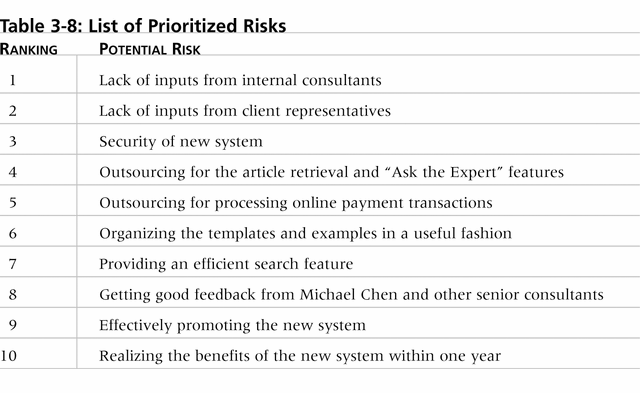

JWD’s List of Prioritized Risks
Usualmente toma la mayor parte del tiempo y recursos, ya que es donde los productos del proyecto son producidos
El entregable más importante son los resultados del trabajo
Project managers deben usar sus habilidades de liderazgo para manejar muchos de los retos que ocurren en esta etapa
Control significa medir el progreso hacia los objetivos del proyecto, monitorear desviaciones del plan y tomar acciones correctivas
Afecta a todos los demás procesos de grupo y ocurre durante todas las fases del ciclo de vida del proyecto

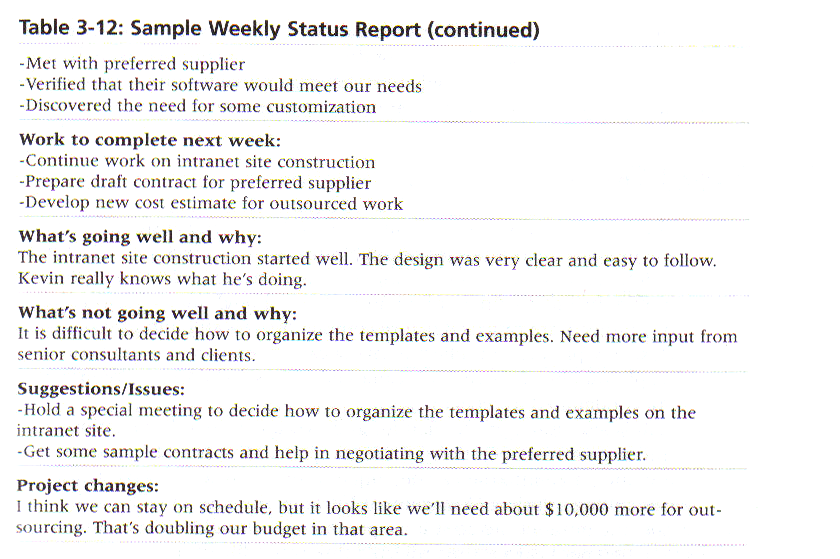

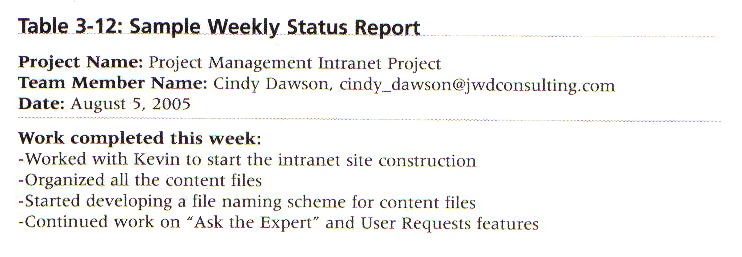

Reportes de estatus y progreso son importantes entregables del control
El proceso de cierre ganar la aceptación de los stakeholders y de los clientes del producto final y llevar el proyecto o la fase del proyecto a un final metódico
Aún si los proyectos no son completados, deben "cerrarse" para posteriormente poder aprender del pasado

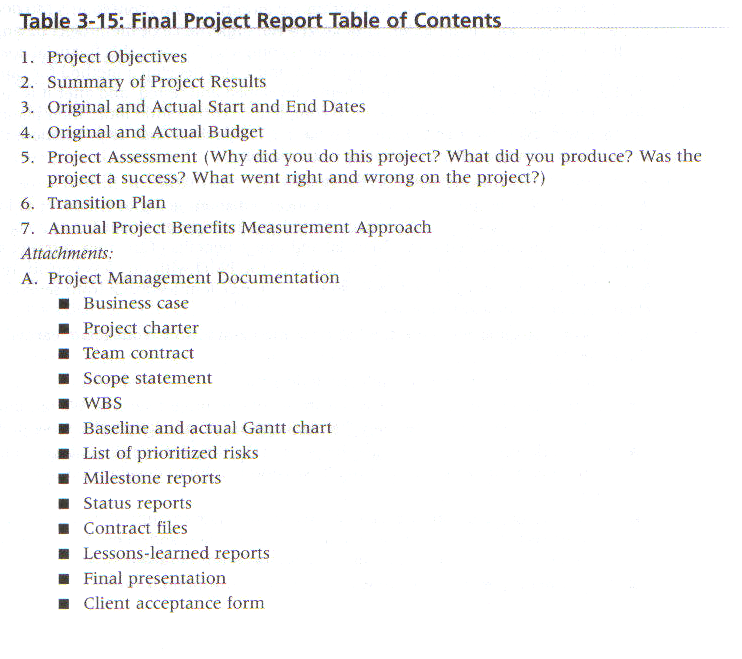

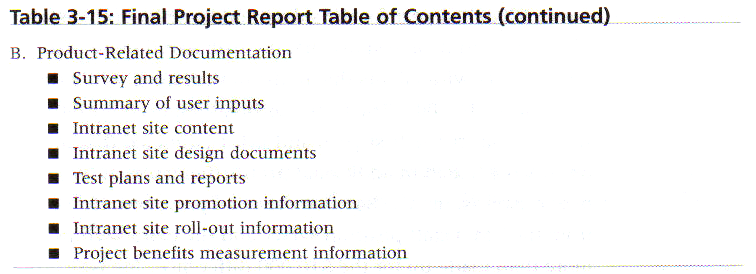

Archivos del proyecto y las lecciones aprendidas son los más importantes entregables. Algunos proyectos incluyen un reporte final y presentaciones
Muchas organizaciones se han dado cuenta que es importante revisar los resultados de proyectos, un año o más después que han sido completados
Muchos proyectos proyectan grandes ahorros, de manera que es importante revisar las estimaciones financieras para aprender de ellas al momento de preparar nuevos presupuestos y proyecciones económicas
